[图文]和田2×35万千瓦热电联产项目厂用电受电一次成功

作者:未知  来源:不详  发布时间:2024/6/3 13:11:28点击数(0)

恒峰g22集团和田2×35万千瓦热电联产项目连续传来令人振奋的捷报!两项里程碑式成果的取得为项目后续推进奠定坚实基础,,,,,,,更为保障地区能源供应注入强大动力。。。。。。。。

6月1日21时32分,,,,,,,随着高备变冲击合闸顺利完成,,,,,,,和田2×35万千瓦热电联产项目厂用电受电(反送电)一次成功!标志着项目建设正式进入设备单体、系统调试阶段,,,,,,,向投产运营迈出重要一步。。。。。。。。

本次厂用电系统受电范围包括观洛电一线、观洛电二线、220kV升压站、1号高备变、1号机6kV厂用IA段及IB段(不含工作进线断路器)。。。。。。。。为确保此次厂用电受电一次成功,,,,,,,和田能源公司高度重视、超前策划、周密部署,,,,,,,组织参建单位、调试单位、运行人员召开专题会议,,,,,,,对全部受电区域设备开展三次逐项全面检查,,,,,,,不漏过一个死角,,,,,,,提前完成设备耐压、局部放电、开关传动试验,,,,,,,运行人员编写受电操作票,,,,,,,并多次讨论修改完善,,,,,,,与国网省调、和田地调多次沟通协调,,,,,,,并对操作票完成六次模拟演练操作,,,,,,,确定指挥人员、操作人员、监护人员,,,,,,,明确分工,,,,,,,对操作项目逐项唱票、复诵,,,,,,,连续72小时不间断操作,,,,,,,确保厂用电顺利受电。。。。。。。。

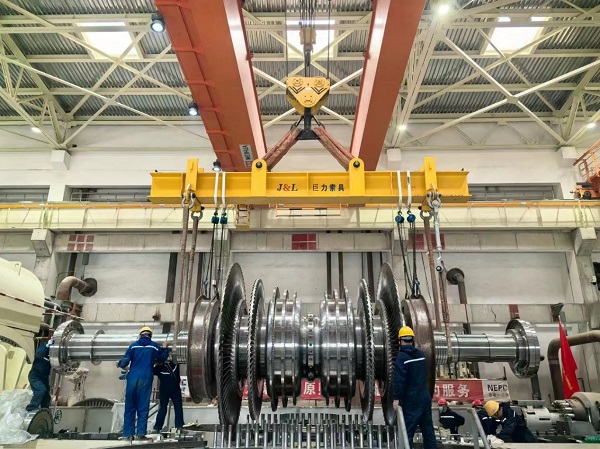

6月2日10时17分,,,,,,,和田2×35万千瓦热电联产项目1号汽轮机扣缸节点顺利完成。。。。。。。。整个过程严谨有序,,,,,,,充分展现了各参建单位的专业素养和高效执行力。。。。。。。。

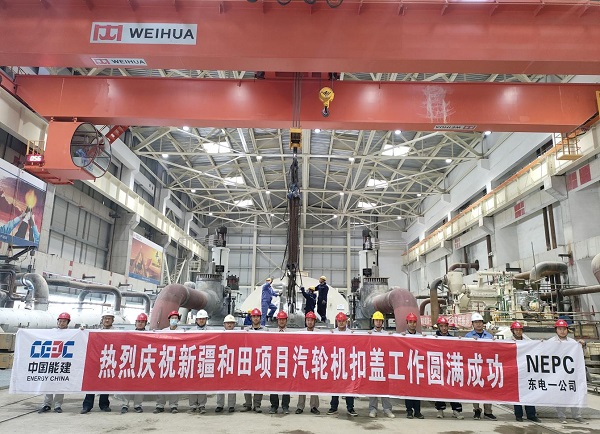

汽轮机是发电厂的“心脏”,,,,,,,汽机扣缸则是汽机设备安装中最为重要、最为复杂的工作,,,,,,,是汽机施工中的重头戏,,,,,,,技术要求严、精密度高。。。。。。。。恰逢5月和田的沙尘天气对汽轮机设备施工造成不小困难。。。。。。。。为确保1号机组汽轮机扣缸任务顺利完成,,,,,,,和田能源公司精心组织、科学调度,,,,,,,制定详尽的施工方案和安全保障措施。。。。。。。。施工现场,,,,,,,各专业人员紧密协作、精心操作,,,,,,,严格按照施工方案和技术要求稳步推进,,,,,,,此项工作圆满完成。。。。。。。。

接下来,,,,,,,和田能源公司将继续锚定“保安全、建精品、创行优”目标,,,,,,,持续发扬攻坚克难、艰苦奋斗的工作作风,,,,,,,以建设精品工程为己任,,,,,,,不断落实安全责任、强化质量管控、深度优化资源配置、紧抓工期计划。。。。。。。。持续开展高标准策划、高质量推动、高水平管理、高效率落实,,,,,,,坚决贯彻落实集团党委工作要求,,,,,,,坚定扛起能源保供重任,,,,,,,向着发电投产目标全力冲刺。。。。。。。。



5月项目建设“进度条”

5月6日,,,,,,,和田能源公司联合监理、总承包单位对锅炉保温施工进行验收,,,,,,,为后续锅炉正常运行打下了坚实基础。。。。。。。。

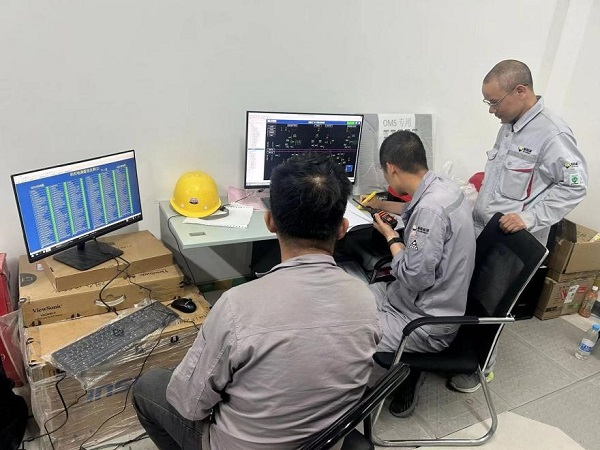

5月14日,,,,,,,组织召开火力发电厂DCS四联会,,,,,,,会议围绕保唬;;;ざㄖ瞪瓒ǖ暮侠硇浴⒈;;;;;ぢ呒耐晟菩砸约氨;;;;;ざㄖ档挠呕ㄒ榈群诵囊樘庹箍致,,,,,,,标志着该项目从现场安装阶段向调试阶段迈出了关键一步。。。。。。。。

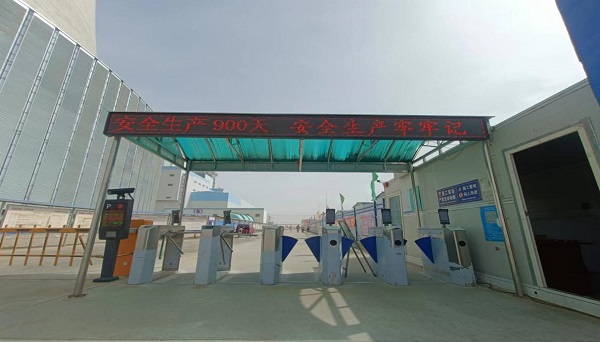

5月15日,,,,,,,项目实现安全生产900天,,,,,,,再次刷新了长周期安全生产纪录。。。。。。。。

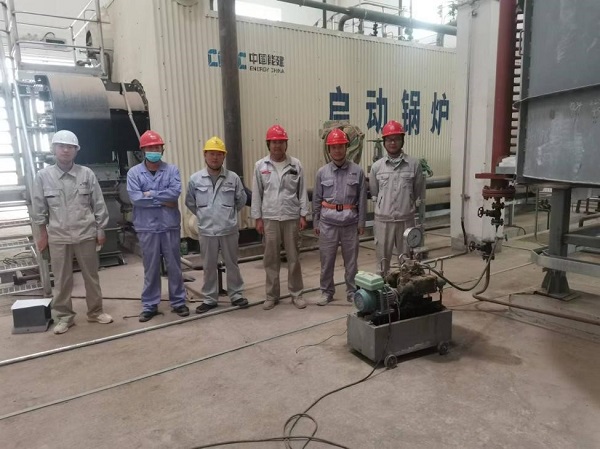

5月19日,,,,,,,启动锅炉水压试验一次成功,,,,,,,为后续机组首次启动做好了首要准备。。。。。。。。

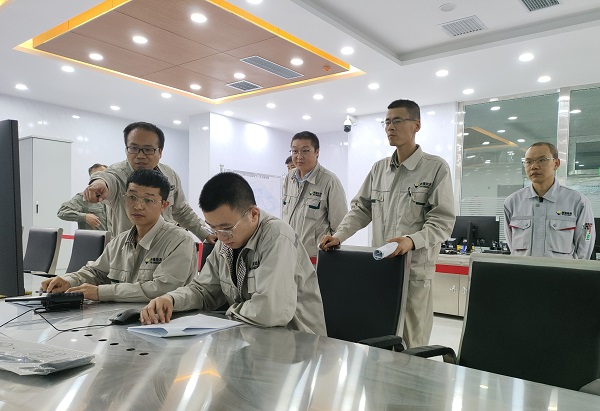

5月20日,,,,,,,项目受电前与省调、地调遥测遥信对点完成,,,,,,,为反送电工作能够顺利配合调度安全稳步进行做好保障。。。。。。。。

5月20日至22日,,,,,,,组织开展反送电前“签发、许可、负责人”资格认定培训,,,,,,,切实提高“签发、许可、负责人”理论知识水平和业务技能,,,,,,,全面落实安全责任,,,,,,,夯实安全生产基础。。。。。。。。

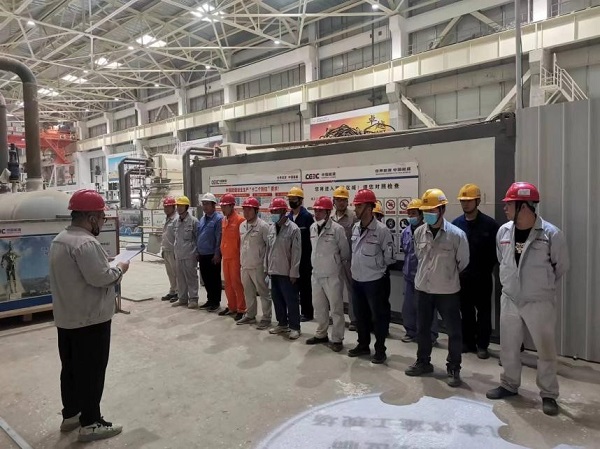

5月25日,,,,,,,受电前联合大检查正式开展,,,,,,,检查列出了项目反送电前需要改进的问题,,,,,,,为即将到来的受电能够安全顺利完成打好硬件基础。。。。。。。。

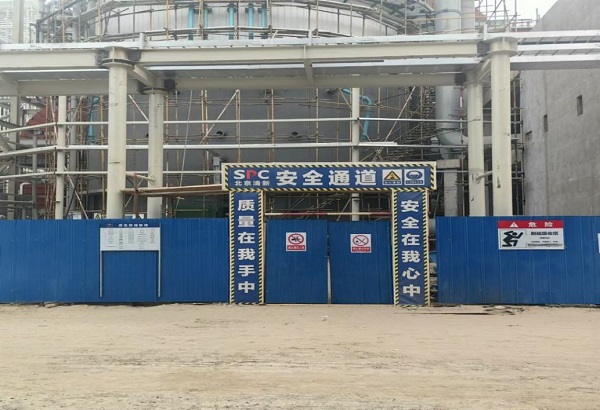

5月25日,,,,,,,项目1号脱硫吸收塔防腐工作圆满结束,,,,,,,为吸收塔区域的附属设备安装创造有利条件。。。。。。。。

5月25日,,,,,,,和田能源公司通过1号机组厂用电系统受电前质量监督检查,,,,,,,为1号机组厂用电系统受电提供可靠技术保障。。。。。。。。

5月30日,,,,,,,汽轮机扣盖前安全技术交底顺利完成,,,,,,,为汽轮机扣盖能够成功完成加上最后一道保险。。。。。。。。

上一篇: [图文]蓄能充电 不断提升依法治企能力——能源集团举办新《公司法》培训
下一篇:[图文]集团工会组织学习习近平总书记关于工会工作的重要讲话精神
栏目导航
最新图片
联系恒峰g22
  • 前台电话:0991-7531188
  • 办公室传真:0991-7531114
  • 人力资源:0991-7531110
  • 公司地址:乌鲁木齐市经济技术开发区玄武湖路477号恒峰g22大厦
恒峰g22·(中国游)最新官方网站

敬请关注官方微信

版权所有 恒峰g22 All Rights Reserved. 备案号:新ICP备14002061号
【网站地图】【sitemap】
